Главная » 2012 » Май » 26 » Управление проектами 3
07:55

Управление проектами 3





Управление проектами 3
Рис. 13.9.5. Представление расчета по МКП

13.10. Связь сметного и календарного планирования

Смета (оценка, предварительный расчет, estimate) — документ, содержащий обоснование и расчет стоимости проекта (контракта), обычно на основе объемов работ проекта, требуемых ресурсов и цен. После согласования с заказчиком, руководством и т. п. смета становится бюджетом (budget). На основе сметы определяется не только стоимость проекта, но и организуется контроль и анализ расхода денежных средств на проект. Вопросы формирования смет и осуществления сметных расчетов рассмотрены подробно в гл. 14. В настоящем разделе кратко рассмотрим основные положения.

На современном этапе развития информационных технологий большая часть работ по составлению смет и календарно-сетевому планированию выполняется с использованием программного обеспечения (гл. 22). Проектно-сметная документация (гл. 9), в частности, в строительстве используется организациями для решения задач материально-технического снабжения, календарного планирования и оперативного управления.

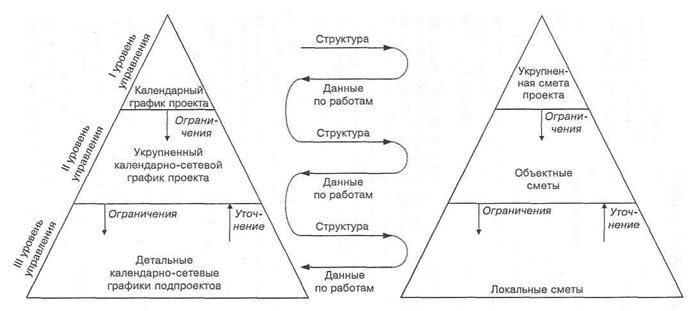

Взаимосвязь календарно-сетевого планирования и разработки сметной документации на разных уровнях управления представлена на рис. 13.10.1.

Одна из основных проблем интеграции двух систем — несоответствие уровней детализации сметы и календарно-сетевого графика. При составлении сметы определяется стоимость строительства на основе объемов работ. Поэтому сметчики, работающие над поставленной задачей, часто не учитывают план производства работ, объединяя, например, в одной расценке одинаковые работы по всему объекту, что не совсем удобно с точки зрения управления. Другой случай, когда для учета затрат сметчик набирает группу расценок, характеризующую одну работу, при этом смета получается слишком детальная, что опять-таки не подходит для целей управления. Следовательно, прежде чем передавать данные из сметы в систему календарно-сетевого планирования, их следует переработать. Идеальный вариант, когда смета структурируется в соответствии с задачами управления на основе графиков в системе управления проектами.

Пример интеграции программного обеспечения для календарно-сетевого планирования и сметной документации представлен в п. 22.5.



Рис. 13.10.1. Взаимосвязь календарно-сетевого планирования и разработки сметной документации

13.11. Ресурсное планирование

Работы проекта для своего выполнения требуют разнообразных ресурсов. Вопросы управления ресурсами проекта рассмотрены в гл. 19. В задачах управления проектами обычно выделяют два основных типа.

Невоспроизводимые, складируемые, накапливаемые ресурсы в процессе выполнения работ расходуются полностью, не допуская повторного использования. Не использованные в данный отрезок времени, они могут использоваться в дальнейшем. Иными словами, такие ресурсы можно накапливать с последующим расходованием запасов. Поэтому их часто называют ресурсами типа «энергия». Примерами таких ресурсов являются топливо, предметы труда, средства труда однократного применения, а также финансовые средства.

Воспроизводимые, нескладируемые, ненакапливаемые ресурсы в ходе работы сохраняют свою натурально-вещественную форму и по мере высвобождения могут использоваться на других работах. Если эти ресурсы простаивают, то их неиспользованная способность к функционированию в данный отрезок времени не компенсируется в будущем, т. е. они не накапливаются. Поэтому ресурсы второго типа называют еще ресурсами типа «мощности». Примерами ресурсов типа «мощности» являются люди и средства труда многократного использования (машины, механизмы, станки и т. п.).

Функции потребности и наличия ресурсов. Потребность работы в складируемом ресурсе описывается функцией интенсивности затрат, показывающей скорость потребления ресурса в зависимости от фазы работы, либо функцией затрат, показывающей суммарный, накопленный объем требуемого ресурса в зависимости от фазы.

Потребность работы в нескладируемом ресурсе задается в виде функции потребности, показывающей количество единиц данного ресурса, необходимых для выполнения работ, в зависимости от фазы.

Наряду с функциями потребности, характеризующими задачи проекта, необходимо рассматривать и функции наличия (доступности) ресурсов. Функции наличия задаются аналогично функциям потребности. Отличие заключается в том, что функции наличия задаются на проект в целом, так что их аргументом выступает не фаза работы, а время (рабочее или календарное). Проверка ресурсной реализуемости календарного плана требует сопоставления функций наличия и потребности в ресурсах проекта в целом.

Одним из преимуществ представления проекта в виде сетевой модели является возможность легко получать информацию о ресурсных потребностях на каждом промежутке времени.

В общем виде алгоритм ресурсного планирования проекта включает в себя три основных этапа:

» определение ресурсов (описание ресурса и определение максимально доступного количества данного ресурса);

» назначение ресурсов задачам;

» анализ расписания и разрешение возникших противоречий между требуемым количеством ресурса и количеством, имеющимся в наличии.

Поскольку наличие необходимых для выполнения работ ресурсов часто является ключевым фактором управления проектом, руководитель может разработать реальный план только в том случае, если описан набор доступных ресурсов.

Процесс назначения ресурсов заключается в указании для каждой работы требуемых ресурсов и определении их необходимого количества. Подробно вопросы назначения ресурсов для работ рассмотрены в гл. 17.

Ресурсное планирование при ограничении по времени предполагает фиксированную дату окончания проекта и назначение на проект дополнительных ресурсов на периоды перегрузок.

Планирование при ограниченных ресурсах предполагает, что первоначально заданное количество доступных ресурсов не может быть изменено и является основным ограничением проекта. При данном подходе наличное количество ресурса остается неизменным, а разрешение конфликтных ситуаций производится за счет смещения даты окончания работ.

Информация, полученная на основе использования обоих этих подходов, позволяет проект-менеджеру более обоснованно проводить переговоры, касающиеся дат окончания и ресурсного обеспечения с высшим руководством, руководством заказчика и функциональными менеджерами.

13.12. Документирование плана проекта

Результаты стадии планирования проекта должны быть задокументированы и представлены для утверждения.

План проекта может включать в себя следующие основные разделы:

» Краткий обзор проекта;

» Введение;

» Цели и ожидаемые результаты проекта;

» Стратегия;

» Объем работ;

» Организационные связи;

» Ссылки на внешние документы;

» Структура проекта;

» Роли и ответственности;

» Процесс управления проектом;

» Обзоры и утверждения;

» Комплекс работ;

» Работы проекта, оценка объема работ и квалификации;

» Внешние задачи;

» Возможные изменения;

» График работ;

» График работ по этапам;

» Список вех;

» Ресурсное обеспечение;

» Персонал;

» Оборудование;

» Средства;

» Прочее;

» Финансирование;

» История финансирования подобных проектов;

» Бюджет;

» План затрат;

» Фонды;

» Предположения;

» Ограничения, риски и неопределенности проекта;

» Зависимости от внешних проектов/событий;

» Риски и неопределенности;

» Процесс решения проблем.

Информация, содержащаяся в плане проекта, должна быть представлена в форме, удобной для рассмотрения руководством организации исполнителя. Любые вопросы, требующие дальнейших исследований, должны быть, по возможности, решены до утверждения плана. Руководство должно согласиться и одобрить соглашения по ресурсам, критические вехи и ключевые риски проекта, а также процедуры управления рисками. Любые согласованные изменения должны быть задокументированы.

РЕЗЮМЕ

Планирование проекта — это процесс формирования решений, определяющий порядок, в котором должна совершаться последовательность отдельных мероприятий, действий и работ по проекту. Планирование занимает основное место в управлении проектом, являясь организующим началом всего процесса по его исполнению.

Понятие «план» имеет много значений и в него часто вкладывается различный смысл. План реализации проекта отличается от функциональных планов типа плана производства, плана материально-технического снабжения, финансового плана и т. д., так как носит в принципе комплексный характер, т. е. содержит полную систему целей и задач, соответствующих им детальных работ и мероприятий, направленных на достижение основной цели (миссии) проекта.

КОНТРОЛЬНЫЕ ВОПРОСЫ И ЗАДАНИЯ

1. В чем состоит сущность планирования?

2. Какова основная цель планирования?

3. Перечислите основные процессы планирования.

4. Перечислите вспомогательные процессы планирования.

5. В чем состоит сущность агрегирования календарно-сетевых планов (графиков)?

6. Дайте определение концептуальному плану, стратегическому плану и детальному плану проекта.

7. В чем состоит сущность метода SWOT-анализа?

8. Перечислите 12 базовых возможных стратегий проекта.

9. Перечислите факторы успеха при стратегическом планировании.

10. Перечислите факторы успеха при детальном планировании.

11. Что должен включать в себя детальный график?

АНАЛИЗ

СИТУАЦИИ
. N-
СКИЙ

ПИВОВАРЕННЫЙ

ЗАВОД
(N-
ПЗ
)


Для управления инвестиционным проектом развития ОАО «N-ский пивоваренный завод» по решению советом директоров общества будет создана рабочая группа под руководством генерального директора предприятия. Генеральный директор N-ПЗ, являющийся в соответствии с уставом единоличным исполнительным органом общества, своим приказом формирует рабочую группу, в состав которой будут введены ведущие специалисты предприятия, представители инвестора и банковские специалисты по проектному финансированию.

План реализации инвестиционного проекта развития производства на N-ПЗ включает в себя следующие основные этапы:

закупку технологического оборудования (в качестве поставщиков оборудования предполагается привлечь известные европейские фирмы-производители: «Альфа-Лаваль», «Тухенхаген», «Шенг», «Нагема», «Вест-фалия-Сепаратор», «Италком», «Антон Ойлерт», «Данбру»);

строительство (возможные подрядчики: «Дамбру», «Продмонтаж»);

монтаж технологического оборудования (возможные подрядчики: «Нагема», «Тухенхаген», «Продмонтаж», «Аттрактор ЛТД», «Дамбру»);

организацию службы маркетинга (силами N-ПЗ с использованием опыта передовых зарубежных и отечественных производителей);

организацию производственной деятельности (силами N-ПЗ с использованием опыта передовых зарубежных и отечественных производителей);

организацию финансовой деятельности (силами N-ПЗ и КБ «N-банк»).

Окончательный выбор поставщиков и подрядчиков для участия в реализации данного инвестиционного проекта будет произведен на конкурсной основе.

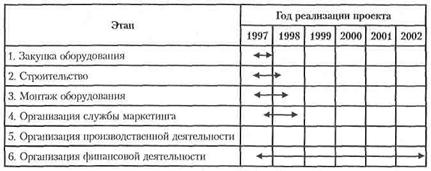

График реализации инвестиционного проекта приведен в табл. 1.

Таблица 1



Планом развития производства на N-ПЗ предусмотрена реконструкция ряда основных и вспомогательных цехов (отделений).

Достижение запланированных в инвестиционном проекте объемов производства N-ПЗ предполагается осуществлять в три этапа.

На
первом
этапе
идет полномасштабная реконструкция действующего производства и сохраняется запланированный на 1997 г. объем производства 5,0 млн. долл. в год.

На
втором
этапе
идет ввод и освоение производственных мощностей, а объем производства достигает 8,3 млн. долл. в год.

На
третьем
этапе
достигается максимальный объем производства 12,3 млн. долл. в год.

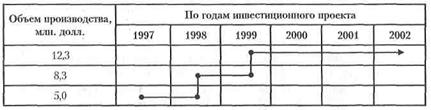

График наращивания объемов выпуска продукции на N-ПЗ представлен в табл. 2.

Таблица 2



Учитывая повышенные требования к качеству продукции, предъявляемые рынком пива московского региона в ходе реализации инвестиционного проекта планируется произвести коренную реорганизацию подразделений (служб) ответственных за качество выпускаемого на N-ПЗ пива. В рамках планируемой реорганизации разрозненные подразделения предполагается объединить в жесткую вертикаль, пронизывающую все стадии технологического процесса (цеха и лаборатории), которая будет замкнута на заместителя генерального директора N-ПЗ по качеству. Функциями создаваемой на N-ПЗ вертикали качества будут;

v контроль и анализ качества разрабатываемой продукции;

v контроль и анализ качества сырья;

v контроль за соблюдением параметров технологических процессов;

v разработка мероприятий по повышению качества выпускаемой продукции.

Вопрос
для
анализа:


Составьте календарный план описанного выше проекта.

ЛИТЕРАТУРА

1. Васильев Д.К., Колосова Е.В., Цветков А.В. Процедуры управления проектами // Инвестиционный эксперт. — 1998, № 3.

2. Толковый словарь по управлению проектами / Под ред. В.К. Иванец, А.И. Кочеткова, В.Д. Шапиро, Г.И. Шмаль. — М.: ИНСАН, 1992.

3. Управление проектами. Зарубежный опыт / Под. ред. В.Д. Шапиро. — СПб.: ДваТрИ, 1993.

4. Управление проектами / Общая редакция В.Д. Шапиро. — СПб.: ДваТрИ, 1996.

5. Управление проектами: Толковый англо-русский словарь-справочник/ Под ред. В.Д. Шапиро. — М.: Высшая школа, 2000.

6. Управление инвестициями. В 2 т. / В.В. Шеремет, В.М. Павлюченко, В.Д.Шапиро и др. — М.: Высшая школа, 1998.
